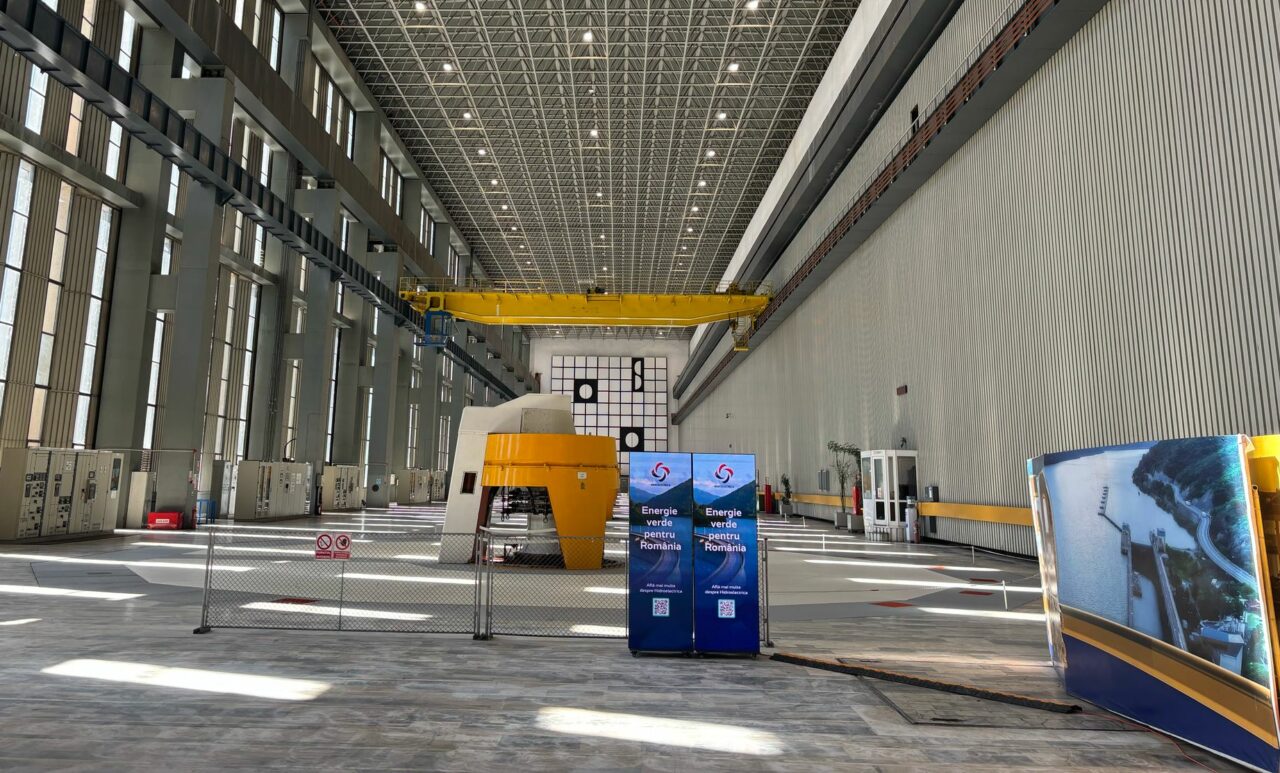

Hidroagregatul 1 Porțile de Fier I, în exploatare

0
58
hidroagregatul-1-de-la-portile-de-fier-i,-repus-in-exploatare-de-hidroelectrica
Hidroagregatul 1 de la Porțile de Fier I, repus în exploatare de Hidroelectrica

Unitatea Hidroenergetică nr. 1 (UH1) de la Centrala Hidroelectrică Porțile de Fier I a fost reluată în funcțiune de Hidroelectrica, după finalizarea lucrărilor de întreținere. S-au desfășurat testele preliminare, inclusiv proba complexă de 72 de ore de funcționare continuă, pregătindu-se condițiile pentru recepția unității conectate la Sistemul Energetic Național, ceea ce va crește considerabil producția de energie națională.

Unitatea Hidroenergetică nr. 1 de la Centrala Hidroelectrică Porțile de Fier I a fost repornită după finalizarea lucrărilor de întreținere, a anunțat Hidroelectrica, vineri. Evenimentul a avut loc cu participarea ministrului Energiei, Sebastian Burduja.

Proiectul, cu o valoare de aproximativ 55 de milioane de lei, demarat în iulie 2023, a inclus demontarea completă a unității, transportul componentelor la fabrica UCMH din Reșița pentru expertiză și reparații, urmat de remontarea și testarea ansamblului rotor-turbină.

Lucrarea a fost finalizată conform planului

„Începând de miercuri, 19 martie, toate unitățile din Centrala Hidroelectrică Porțile de Fier I sunt disponibile și funcționale”, a declarat Dragoș Novac, manager sucursala Porțile de Fier.

Ministrul Energiei a apreciat echipele care au finalizat lucrarea la termen.

„De multe ori, noi suntem pe scenă, dar meritul este al vostru. Această lucrare complexă, executată de specialiști români, a fost finalizată conform planului. Întregul sistem funcționează. Porțile de Fier asigură astăzi cele șase unități hidroenergetice conectate la Sistemul Energetic Național, producând peste 700 de megawați”, a spus Sebastian Burduja.

Ministrul a amintit despre finalizarea întregii amenajări hidroenergetice Porțile de Fier în opt ani (1964-1972) și a abordat necesitatea unor soluții energetice durabile.

„Vă întreb dacă se poate astăzi ceea ce s-a realizat atunci, fără numeroasele obstacole birocratice. Am reușit să punem în funcțiune prima centrală hidroelectrică începută înainte de 1989, cea de la Răstolița. Este o realizare semnificativă, chiar dacă este vorba doar de 30 de megawați.”, a adăugat Sebastian Burduja.

Potrivit ministrului, în țară există peste 11 proiecte hidroenergetice în care au fost investite peste 11,7 miliarde de lei, producând peste 700 de megawați de energie.

Aceste proiecte sunt în stadii avansate de finalizare.

„Colaborarea exemplificată dintre Hidroelectrica, Hidroserv și UCMH este esențială pentru susținerea sistemului energetic național. Investițiile ambițioase necesită profesionalism și implicare exemplară”, a declarat Karoly Borbely, CEO Hidroelectrica.

Șeful Hidroelectrica a subliniat importanța unităților hidroenergetice pentru stabilitatea Sistemului Energetic Național, mulțumindu-i ministrului pentru sprijinul acordat.

„Planul nostru de investiții este foarte ambițios. Anul acesta, investițiile se ridică la 1,7 miliarde de lei, în creștere continuă față de anii precedenți.”, a conchis Borbely.

Starea celorlalte unități hidroenergetice

Oficialii Hidroelectrica au asigurat că celelalte unități hidroenergetice funcționează normal, iar reparațiile, dacă este cazul, vor fi efectuate la Reșița.

„Hidroelectrica a fost și rămâne un element crucial pentru sistemul energetic românesc. Investitții în capacități noi de producție se desfășoară lent din cauza procedurilor complexe și a lipsei specialiștilor din domeniul energetic. Anul trecut, Hidroelectrica a achiziționat UCM Reșița, asigurând suport local pentru reparații. Lucrări de această complexitate demonstrează un potențial considerabil pentru sectorul energetic național.”, a spus Karoly Borbely.

Reparațiile se vor efectua la Reșița.

„Unitatea 4 funcționează la o capacitate redusă din motive de siguranță. Celelalte unități nu necesită intervenții urgente.”, a spus Dragoș Novac.

O premieră pentru Hidroelectrica

Contractul pentru lucrări a fost atribuit SSH Hidroserv, care a subcontractat execuția la UCMH Reșița. Rotorul turbinei a beneficiat de lucrări complexe, folosind echipamente unice în țară.

Acest proiect este o premieră pentru Hidroelectrica.

Hidroelectrica, cu o participare majoritară de stat, este principalul producător de energie electrică din România.

Hidroelectrica asigură servicii tehnologice și deține un parc eolian.

Porțile de Fier – un contributor important

Centrala Hidroelectrică Porțile de Fier I este esențială pentru Hidroelectrica, asigurând o mare parte din producția sa.

Centrala contribuie semnificativ la Sistemul Energetic Național atât prin producția de energie cât și prin servicii tehnologice de sistem.

Principali parametrii Hidroenergetic Porțile de Fier I:

  • Putere instalată: 1166,4 MW
  • Producție medie anuală: 5241 Gwh
  • Servicii tehnologice de sistem: între 50% și 60%
  • Debit instalat: 6HA x 840 mc/s)

O nouă etapă

Producția din ultimii cinci ani este de 25,428 GWh, reprezentând o parte semnificativă din producția Hidroelectrica.

Porțile de Fier contribuie la stabilitatea SEN prin servicii de reglare a frecvenței și a tensiunii.

Mentenanța hidroagregatelor va continua.

Hidroelectrica se angajează să dezvolte un sistem energetic durabil.

Peste 60 de ani de la deschiderea șantierului

Construcția Centralei Hidroelectrice Porțile de Fier I a început în 1964.

Funcționalitatea s-a realizat în etape.

Ecluzele și barajul sunt, de asemenea, construcții de amploare.

Programele de modernizare din ultimii 15 ani au îmbunătățit performanțele tehnice ale instalațiilor.
